La marcha feminista del 8 de marzo en Guadalajara dejó al descubierto el escaso avance real en la remodelación del Parque Revolución, conocido popularmente como Parque Rojo, una obra anunciada por el Ayuntamiento tapatío como parte de las adecuaciones rumbo al Mundial de fútbol de 2026.

Evidencia in situ del retraso

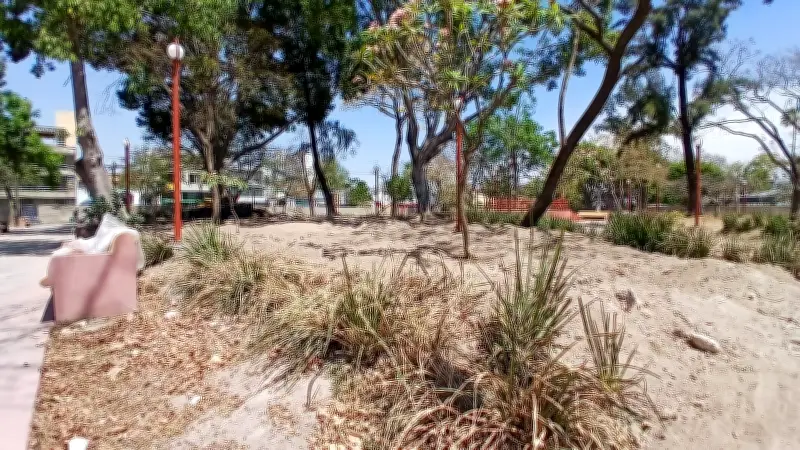

Durante la protesta, manifestantes derribaron parte del alambrado que rodea el parque, permitiendo observar el estado real del sitio: jardines completamente secos, huecos en distintas zonas y luminarias que aparentan ser las mismas instaladas antes del inicio de los trabajos de rehabilitación.

El parque, ubicado a solo 1.2 kilómetros del centro de Guadalajara en el cruce de las avenidas Juárez y Federalismo, fue cerrado el 24 de abril de 2025 con el argumento de realizar trabajos que concluirían en aproximadamente cinco meses. Sin embargo, han transcurrido 315 días y el lugar continúa cercado, sin una fecha clara de reapertura.

Contraste entre versión oficial y realidad

La regidora de Morena en el ayuntamiento tapatío, Mariana Fernández Ramírez, solicitó información al director de Obras Públicas, Juan Carlos Arauz, luego de que el funcionario aseguró la semana pasada que la remodelación presentaba un avance del 90%.

"Hace 315 días cerró el famoso Parque Rojo con el argumento de iniciar la remodelación rumbo al Mundial. Ayer, gracias a la marcha feminista, nos dimos cuenta de que prácticamente no hay avances. El director de Obras Públicas habló de un progreso de 90%, lo cual es falso", afirmó la edil.

En un recorrido realizado este lunes se constató que en el interior del parque trabajan pocas personas. Los jardines carecen de pasto y presentan montículos de tierra, mientras que solo en algunos andadores se observan pisos renovados.

Impacto económico y social

La prolongación de las obras ha impactado severamente la actividad comercial de la zona:

  • Propietarios de negocios ubicados en las calles Pedro Moreno y Marcos Castellanos reportan disminuciones del 40% al 60% en sus ventas
  • El cierre del parque dejó sin actividad a entre 1,200 y 1,500 familias que dependían del tianguis cultural que se instalaba cada sábado
  • Comerciantes advirtieron desde el inicio que el cierre también buscaba retirar este mercado considerado de "imagen poco favorable" para el Mundial

Óscar Ramón Covarrubias, encargado del billar Extreme Pool, explicó: "Las ventas bajaron alrededor de 40%. Se resintió mucho, sobre todo en las mañanas. Dicen que el parque estará listo para el Mundial, pero no se ve mucho avance".

Proyecto millonario con retraso crítico

El proyecto de rehabilitación fue anunciado con una inversión cercana a 23 millones de pesos. Según el plan municipal, el lugar funcionaría como una de las sedes del Fan Fest del Mundial de 2026.

Sin embargo, el retraso ya supera el doble del plazo originalmente previsto. A casi once meses del cierre, el avance visible contrasta dramáticamente con el porcentaje reportado por las autoridades, mientras el espacio permanece cercado como parte de las obras anunciadas rumbo al evento deportivo internacional.

La regidora Fernández Ramírez consideró que la alcaldesa de Guadalajara, Verónica Delgadillo, debe explicar las causas del atraso y el estado real de los trabajos, señalando que esta situación evidencia una simulación de obra pública que afecta a miles de ciudadanos y comerciantes de la zona.
